لماذا تفشل برامج تجديد مكاتب في سوريا عندما يتوقف كل شيء دفعة واحدة
غالباً ما يفترض عملاء تجديد مكاتب في سوريا أن هناك خيارين فقط: إغلاق الطابق والتجديد بسرعة، أو العيش مع مكان عمل قديم سنة أخرى. عملياً، تحتاج شركات كثيرة إلى مسار ثالث — خطة مرحلية تُبقي العمليات الحرجة قائمة بينما تُحدَّث الأسقف والخدمات والتشطيبات وقاعات الاجتماعات على مراحل مضبوطة.
الخطر في المباني المأهولة ليس الغبار والضوضاء فقط. بل تعارض الوصول، وتوقف تقنية المعلومات في الأسبوع الخطأ، واجتماعات العملاء بجانب هدم مفتوح، ومقاول تجاري يعامل الطابق كهيكل فارغ. البرنامج المرحلي يجعل حدود العمل مع الإشغال واضحة قبل فتح أول جدار.
هذا الدليل مختلف عن موجز تجهيز مكاتب في دمشق على هيكل فارغ أو مقال يركّز على قرارات التصميم الداخلي للمكاتب. يركّز على تسلسل التجديد بينما يبقى الموظفون والعملاء ومسارات الخدمة نشطين.
ارسم المناطق الحية قبل أي هدم

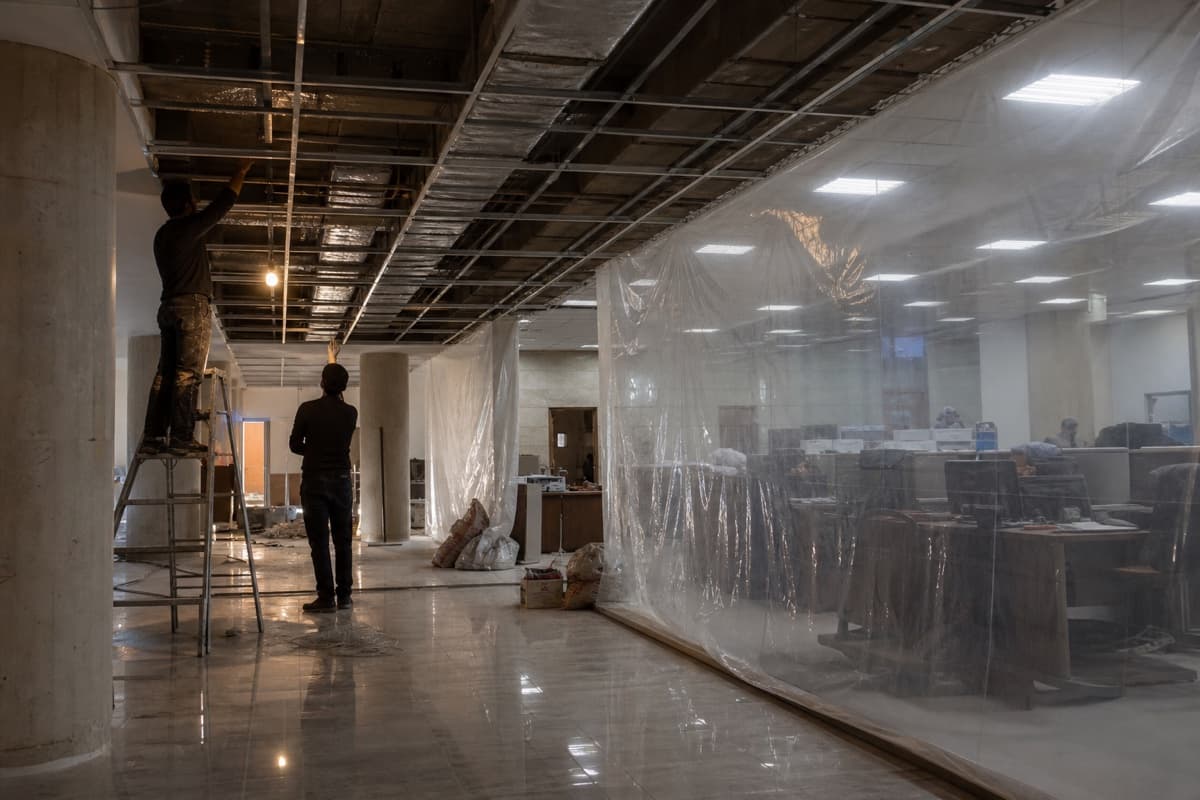

ابدأ بتقسيم الطابق إلى مناطق حية، وعازلة، وإنشائية. تبقى المناطق الحية فيها المكاتب والهواتف وقاعات الاجتماعات أو مناطق العملاء عاملة. توفر المناطق العازلة عزل الغبار وتخزين المواد وتداولاً مؤقتاً. وفي المناطق الإنشائية يمكن تنفيذ الهدم وتغييرات الميكانيك والكهرباء والصحية وإغلاق الأسقف والتشطيبات دون تفاوض يومي.
يجب أن يُظهر المخطط أيضاً وصول المصعد، ومسارات الحريق، وتوفر الحمامات، واستخدام المطبخ، وغرف الخادم أوتقنية المعلومات، وأي استقبال أو انتظار يجب أن يبقى لائقاً. في المباني التجارية المختلطة، تُكتب قواعد المالك لساعات العمل والضوضاء وحماية الممرات في البرنامج من اليوم الأول.
مخطط ملوّن بسيط يكفي إذا كان مرئياً للموظفين والأمن والحرف. الهدف منع القرارات الارتجالية بعد بدء العمل — خصوصاً عندما يشارك عدة فرق طابقاً واحداً ويحاول مقاول تجاري ضغط ثلاث مراحل في أسبوع صاخب واحد.
ابنِ الخطة المرحلية حول استمرارية الأعمال
غالباً ما تتحرك خطة مرحلية عملية من الأعمال التمكينية الأقل إزعاجاً إلى ترقيات التشطيب الأكثر وضوحاً. قد تشمل المراحل المبكرة معاينات الميكانيك والكهرباء والصحية بعد ساعات العمل، وفحوص الأسقف، وإضاءة مؤقتة، وتركيب الحماية، وأي أعمال غرف اتصالات تحتاج نوافذ إيقاف مضبوطة. وتتناول المراحل الوسطى منطقة واحدة في كل مرة: هدم، وتمديدات أولى، وإغلاق سقف، وأرضيات، ونجارة قبل عودة الموظفين.

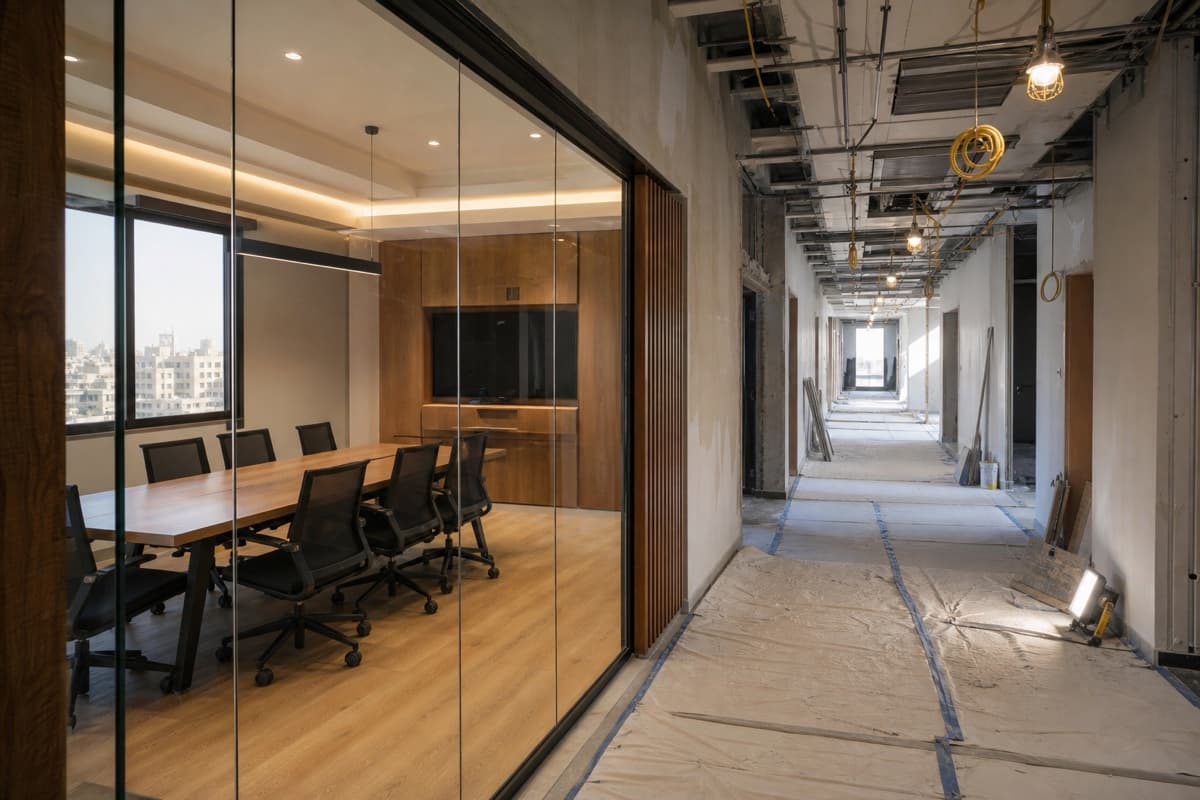

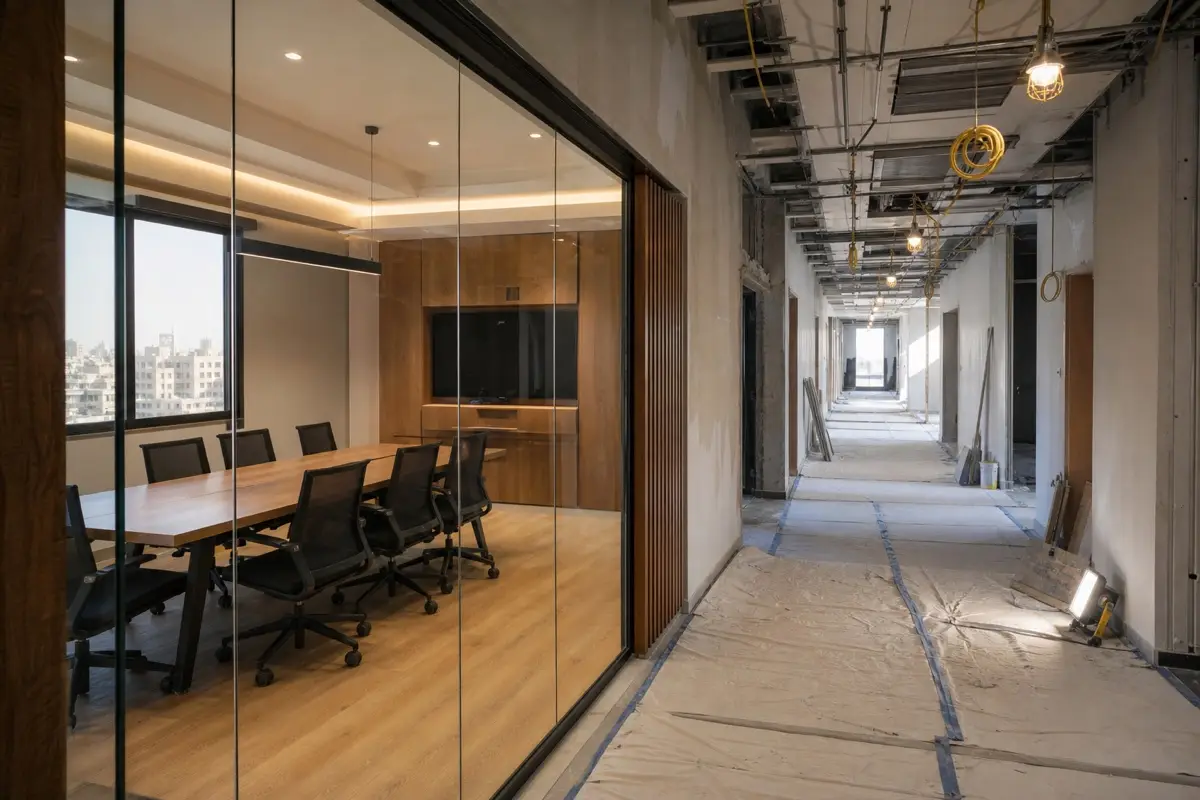

يجب أن تركّز المراحل النهائية على التصميمات الداخلية المواجهة للعملاء — تجديد الاستقبال، وقاعات الاجتماعات، والأجنحة التنفيذية، ومناطق العرض — بعد أن يحصل الفريق على مكان عمل مستقر في مكان آخر من الطابق أو على مكاتب مؤقتة. محاولة تجديد الاستقبال بينما بقية الطابق مأهولة بالكامل تخلق أسوأ مزيج من الغبار وتعارض الوصول وإحراج العلامة.

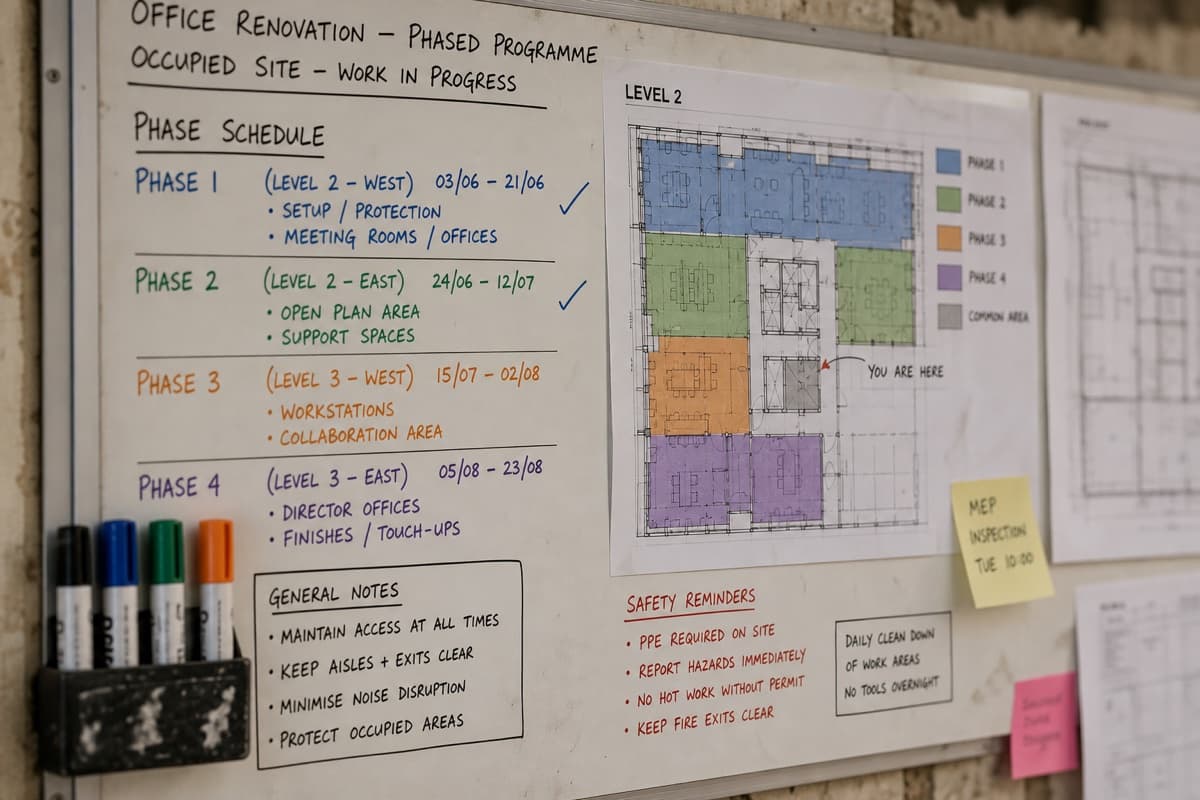

كل مرحلة تحتاج نتيجة مسماة، ونافذة وصول، وحد ضوضاء، وتاريخ إعادة تسليم، وقائمة غرف تُعاد للخدمة. دون هذه الحدود، تنجرف برامج تجديد مكاتب في سوريا إلى "أعمال إضافية صغيرة" لا تنتهي.
رتّب تجهيز المكاتب حول ساعات العمل ونوافذ الإيقاف
يعتمد تجهيز المكاتب في مبنى مأهول على التوقيت أكثر منه في هيكل فارغ. يجب أن يجلس الهدم الصاخب والحفر الأساسي وإيقافات الميكانيك والكهرباء والصحية الكبرى في المساء أو عطلة نهاية الأسبوع أو فترات نشاط منخفض متفق عليها. ويمكن غالباً تنفيذ أعمال التشطيب الثانية الأهدأ — الدهان، ووضع النجارة، وحماية الأرضيات، ووضع الأثاث — خلال نوافذ نهارية مضبوطة إذا أُديرت مسارات الغبار والتنبيهات للموظفين جيداً.
خطّط لمقاطعات تقنية المعلومات والكهرباء كأحداث مسماة لا مفاجآت. إذا كانت هناك حاجة لترقية خزانة اتصالات أو صندوق أرضي، جدولها مع مسؤول التقنية وعرّف خطة تراجع إذا تجاوزت النافذة وقتها. يفشل التجهيز المرحلي عندما يعامل المقاول كل تعديل كهربائي كمهمة بسيطة في اليوم نفسه.
للنطاق التجاري الأوسع خلف الأعمال المرحلية، راجع تجهيز المكاتب والإنشاءات التجارية لضمان بقاء الأعمال التمكينية والتشطيبات ومعايير التسليم متوافقة عبر المراحل.
احمِ التصميمات الداخلية للمكاتب بينما تبقى المناطق المجاورة حية

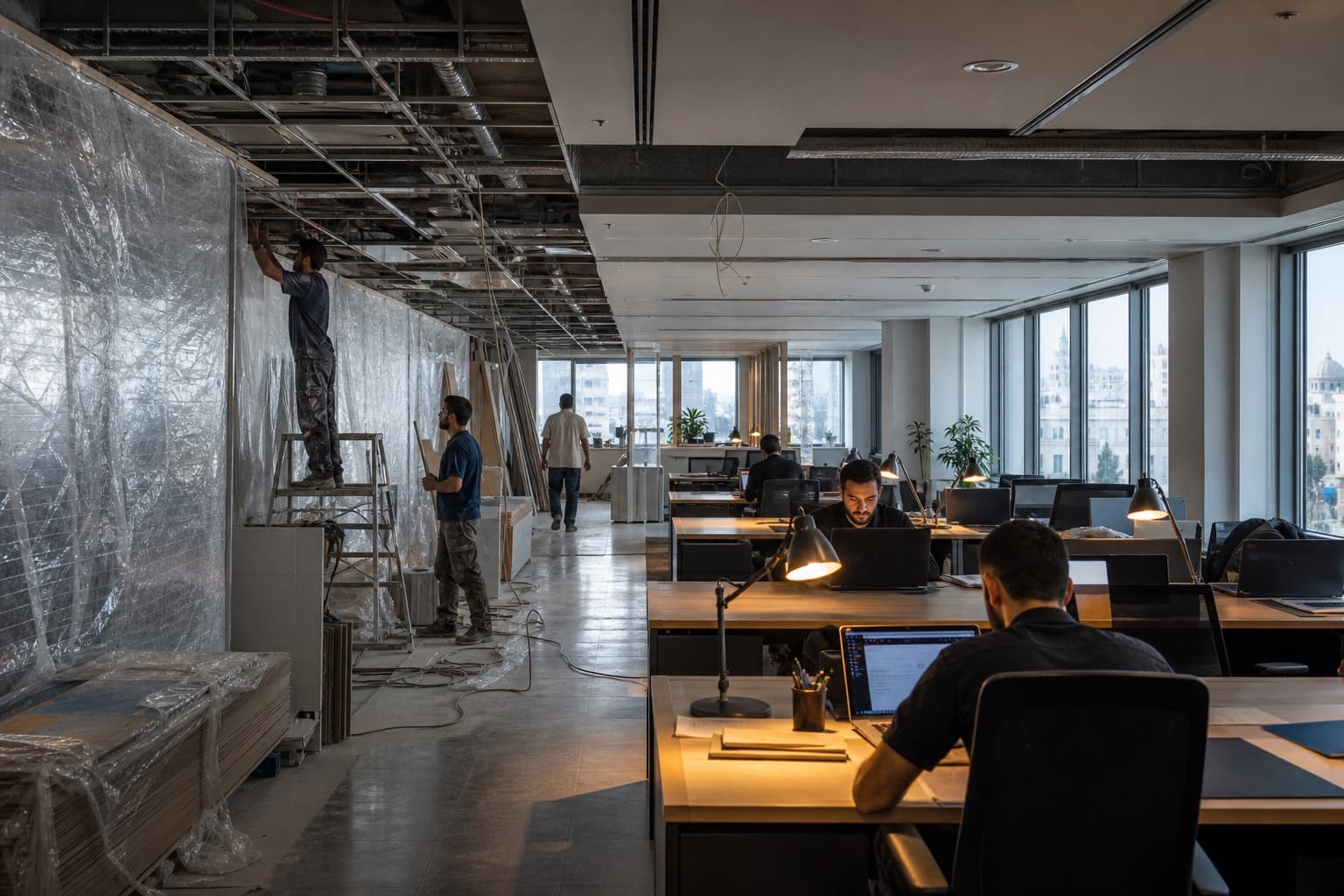

تتدهور التصميمات الداخلية للمكاتب بسرعة عندما تُعامل الحماية كخياراً. استخدم حواجز محكمة، ومنطق ضغط سلبي حيث يلزم، وحماية أرضيات في مسارات التداول، وتنظيفاً يومياً للمسارات المشتركة. يتحمل الموظفون التجديد أطول إذا بقيت الحمامات والمصاعد وخطوط رؤية الاستقبال وقاعات الاجتماعات التي يراها العملاء مرتبة.
تؤثر خيارات التشطيب أيضاً على التقسيم المرحلي. المواد التي تحتاج أزمنة معالجة طويلة أو روائح قوية أو حرفاً رطبة في عدة غرف مجاورة قد تجعل التجديد مع الإشغال غير عملي. حيث أمكن، صنّع النجارة خارج الموقع، وجدول تركيب الحجر والزجاج في نوافذ إيقاف، وأبقِ الأعمال الرطبة محصورة في منطقة واحدة حتى إعادة التسليم.
تستحق تسلسلات الوصول والاستقبال عناية خاصة لأنها تشكّل الانطباع الأول حتى أثناء التجديد. مبادئ تصميم استقبال المكاتب ما زالت صالحة — لكن في برنامج مرحلي يجب توقيتها لأقل إزعاج للأعمال.
ماذا تتوقع من مقاول تجاري في طوابق مأهولة
يجب أن يقدم المقاول التجاري ذو الخبرة في البيئات الحية خريطة مراحل، وطرق عمل للأعمال الصاخبة، ومعايير حماية، وروتين تنظيف يومي، ومشرف موقع واحد يستطيع رفض الاختصارات التي تخترق حدود المناطق الحية. قارن العروض على إدارة وصول الموظفين، لا على السعر الإجمالي فقط.
نقاط التوقف أهم في التجديد المرحلي المأهول منه في التجهيز الفارغ. افحص الميكانيك والكهرباء والصحية قبل إغلاق السقف في كل منطقة، وصوّر الحماية قبل الهدم، ووقّع على إعادة التسليم قبل عودة الموظفين. يجب تسجيل التعديلات مقابل المرحلة التي تؤثرها حتى لا تختلط التكاليف والتأخيرات على كامل الطابق.
حيث يكون ضبط البرنامج معقداً، اقترن تنفيذ المقاول مع إدارة المشاريع وانضباط التقارير في إدارة مشاريع الإنشاء في سوريا.
عندما يتداخل ضغط تجهيز المحلات مع برنامج مكتب
بعض المباني التجارية السورية تمزج فرقاً خلفية مع صالات عرض موجهة للعملاء أو شبابيك فروع أو مساحات عرض على الشارع. عندما تتداخل متطلبات تجهيز المحلات مع تجديد مكتب، يجب أن تقرر الخطة المرحلية أي مناطق مواجهة للعملاء لا يمكن أن تتوقف وأي غرف دعم يمكن نقلها مؤقتاً.
غالباً ما تحتاج المناطق المواجهة للتجزئة أعمال ليلية، وإعادة تسليم سريعة، وجودة تشطيب أشد عند الإنجاز لأنها تبقى مرئية طوال البرنامج. ويمكن للمناطق الخلفية أحياناً تحمل إزعاجاً أكبر إذا نُقلت المكاتب داخلياً. الخطأ هو استخدام خريطة مراحل عامة واحدة للجمهورين.
إذا كان الواجهة العامة يجب أن تبقى مفتوحة، افصل فرق المقاولين ومسارات الحماية وبوابات الموافقة لأعمال التجزئة والمكاتب. ما زالت الخدمات المشتركة — الكهرباء والتكييف والأمن والتخزين — تحتاج مشرفاً منسقاً واحداً حتى لا يقطع برنامجان السقف نفسه في اليوم نفسه.
تسليم المراحل والتقارير والتواصل مع الموظفين

يجب أن ينتهي كل مرحلة بحزمة تسليم قصيرة: صور للمناطق المنتهية، وقائمة ملاحظات مفتوحة، ومسارات وصول مُستعادة، وخريطة مناطق محدّثة، وتأكيد الخدمات التي توقفت وأُغلقت. يعمل التواصل مع الموظفين بشكل أفضل عندما يكون متكرراً ومحدداً — لا بريداً واحداً في اليوم الأول ينساه الجميع بحلول الأسبوع الثالث.
يجب أن يسرد التقرير الأسبوعي المنطقة النشطة، والأعمال الصاخبة التالية، والروائح أو التوقف المتوقع، وتوفر قاعات الاجتماعات، والقرارات المطلوبة من القيادة. هذا الإيقاع يجعل برامج تجديد مكاتب في سوريا أكثر هدوءاً من تدفق تحديثات واتساب غير رسمية من حرف مختلفين.
يجب أن تتم الملاحظات منطقة بمنطقة، لا في النهاية فقط. لا يستطيع مكتب حي تحمل اكتشاف أن قاعة اجتماعات مُعادة ما زالت بها بلاط سقف مفتوح، أو صناديق أرضية ناقصة، أو مسار استقبال يمر بالعملاء عبر منطقة إنشاء.
متى يجب أن تقود HYMRO تجديد مكتب مرحلي
قدّم موجزاً لـ HYMRO عندما يجب أن يبقى مكان العمل يعمل جزئياً، أو عندما تشارك عدة مناطق أو أقسام طابقاً واحداً، أو عندما تحتاج الاستقبال والاجتماعات والمناطق الخلفية إلى استراتيجيات توقيت مختلفة. التسليم المرحلي مفيد أيضاً عندما لا يستطيع العميل الانتقال بالكامل لكنه ما زال يحتاج ترقية جوهرية في الخدمات والأسقف والتصميمات الداخلية.
شارك مخطط الطابق، والعدد حسب المنطقة، والغرف الحرجة التي لا يمكن إغلاقها، ونافذة الإنجاز المستهدفة، وأي قيود من المالك عبر صفحة التواصل. ولمرجع تجاري منجز، راجع دراسة الحالة جناح المكتب التنفيذي ومسار HYMRO لضبط المراحل.
