أوامر التغيير في مشاريع البناء في سوريا: ضبط النطاق بعد بدء العمل
العودة للمدونة
إدارة مشاريعدليل

أوامر التغيير في مشاريع البناء في سوريا: ضبط النطاق بعد بدء العمل

أمر تغيير بناء في سوريا يبقي التعديلات أثناء التنفيذ مكتوبة — السبب والرسوم أو العينات والأثر الزمني والتكلفة — حتى تحمي إدارة المشاريع والإشراف نطاق العمل المتفق عليه قبل تسليم المشروع.

7 دقيقة للقراءة
في هذه الصفحة

إجابة مباشرة: ما هو أمر التغيير في البناء في سوريا

أمر تغيير بناء في سوريا يمكن الوثوق به هو تعديل مكتوب على نطاق العمل المتفق عليه — يذكر السبب والرسوم أو العينات المعدّلة وأثر الوقت وأثر التكلفة — ويُوقَّع قبل بدء العمل الإضافي. رسالة واتساب «أضِف هذا فقط» ليست إدارة مشاريع؛ بل هي كيف يفقد الإشراف الميداني سجل تسليم المشروع.

العيوب التي تفشل الموجز الأصلي ليست أوامر تغيير. أوامر التغيير هي تعديلات يطلبها المالك أو تفرضها اكتشافات الموقع فتوسّع العمل أو تنقصه أو تعيد تصميمه بعد تسعيره على أساس مكتوب. إذا لم يُكتب ذلك الأساس، فكل محادثة تصبح نزاعاً ينتظر التسليم.

تدير HYMRO ضبط التغييرات ضمن إدارة المشاريع في سوريا — بتسجيل كل تغيير مقابل الأساس مع أثر البرنامج والميزانية قبل انتقال الإنفاق.

المشكلة: تغييرات أثناء التنفيذ بلا أثر ورقي

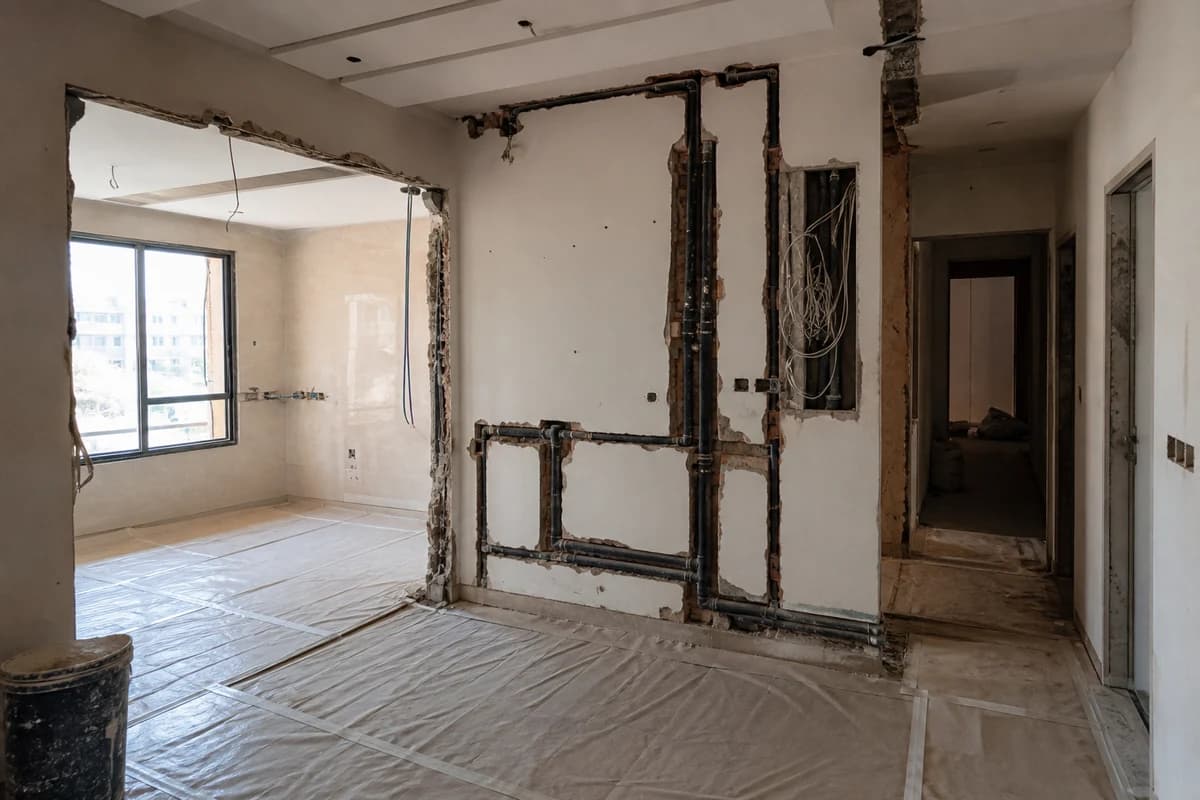

جدار مفتوح أثناء تجديد في سوريا حيث يحتاج تغيير التخطيط إلى أمر تغيير مكتوب
اكتشافات الموقع وإعادة تصميم المالك تحتاج أمر تغيير مكتوباً قبل استمرار العمل الدائم.

الوضع المألوف معروف. الأعمال جارية في دمشق أو مدينة سورية أخرى. يزور قريب الموقع ويطلب فتحة أكبر. تفشل عينة تشطيب تحت ضوء النهار. ميكانيك مخفي يفرض تغييراً في التخطيط. يكتب أحدهم «تابع» — وبعد أسابيع لا يستطيع أحد إثبات ما اعتُمد وبأي سعر وهل ما زال البرنامج قائماً.

الملاك في الخارج يشعرون بهذا أشدّ. يموّلون المشروع ويرون صور التقدم ثم يكتشفون عند العيوب أن تعليمات غير رسمية غيّرت الحمامات أو النجارة أو المسارات الكهربائية دون سجل مؤرخ. الأقارب في الموقع يقصدون الخير، لكن التعليمات غير الموقّعة تُبهم من يجوز له إنفاق مال المالك.

هذه المقالة عن ضبط التغيير بعد بدء العمل. كتابة الأساس تنتمي إلى دليل نطاق عمل البناء في سوريا؛ ومقارنة من يسعّر ومن يحمي المالك تنتمي إلى دليل المقاول ومدير المشروع.

اعتبارات مهمة قبل اعتماد أي تغيير

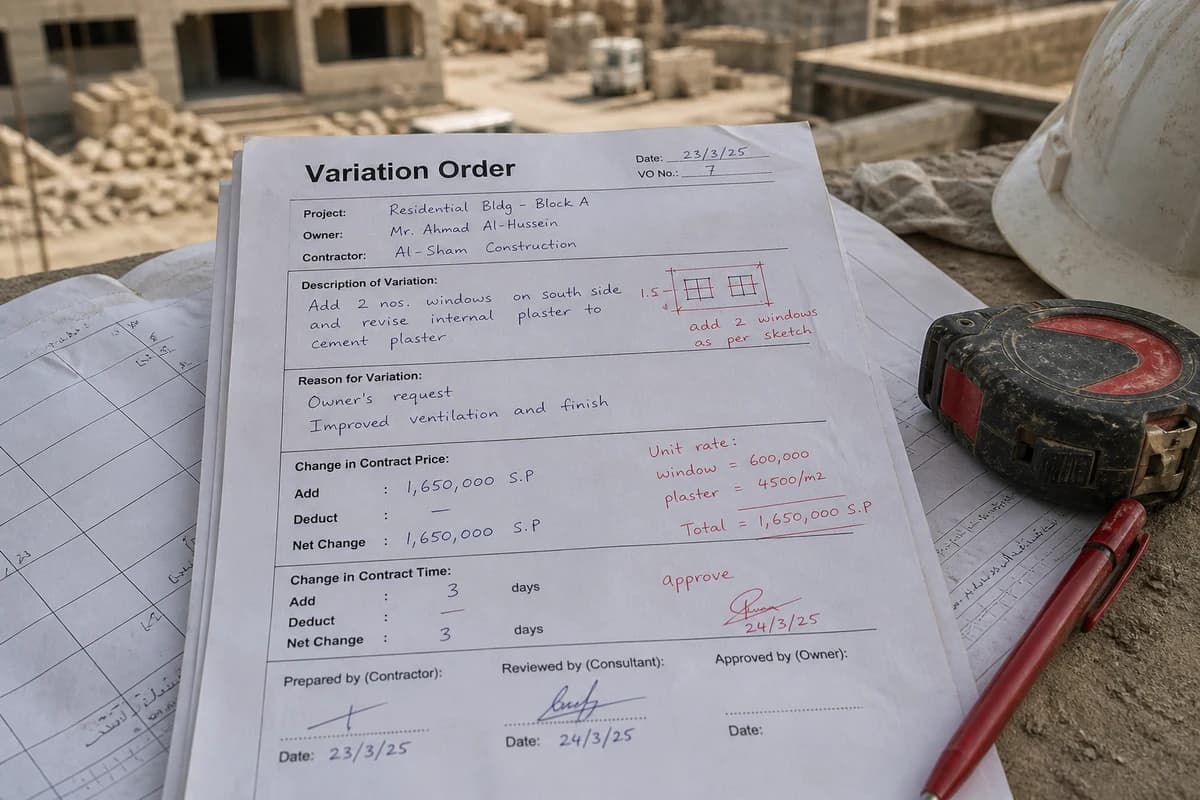

نموذج أمر تغيير ورسوم على طاولة موقع في سوريا جاهزة للاعتماد المكتوب
الحقول الدنيا: بند النطاق الأصلي، السبب، الوصف المعدّل، التكلفة، الوقت، وحالة الاعتماد.

افصل أمر التغيير عن العيب. إذا فشل العزل أو سعة الميكانيك أو جودة التشطيب المعيار المتفق عليه، فذلك عمل تصحيحي تحت النطاق الأصلي — لا ترقية مدفوعة. إذا أراد المالك تخطيطاً مختلفاً أو درجة تشطيب أعلى أو غرفة مضافة، فذلك أمر تغيير.

سمِّ من يجوز له الاعتماد. المالك وصاحب الوكالة والمشرف الميداني ليسوا بدائل لبعضهم. يمكن للإشراف أن يوصي ويوقف العمل غير الآمن؛ ولا ينبغي أن يخترع نطاقاً تجارياً بمحادثة شفهية. إدارة المشاريع يجب أن تحفظ التوصية والأثر ومسار التوقيع قبل أن تكمل الحرف.

السعر والوقت قبل العمالة. أمر تغيير بلا أثر برنامجي ناقص. النجارة الإضافية أو الحجر أو الميكانيك غالباً تحرّك أوقات التوريد ونقاط التوقف. اعتمد الحزمة كاملة — الوصف والتكلفة والأيام — أو أجّل التغيير إلى ما بعد البوابة التالية.

عملية HYMRO الموصى بها لضبط أوامر التغيير

اتبع الانضباط نفسه في عملية البناء لدى HYMRO من النطاق إلى التسليم: أساس مكتوب، وفحوصات نقاط التوقف، وتقارير المراحل، وقبول موثّق. ضبط التغيير يجلس داخل هذه السلسلة — لا بجانبها كمجاملات موقع غير رسمية.

1. سجّل الطلب بصورة أو رسم معلّم. 2. اربطه ببند النطاق الأصلي. 3. صنّفه عيباً أو أمر تغيير أو قائمة رغبات مؤجلة. 4. قدّر أثر التكلفة والبرنامج. 5. احصل على اعتماد مكتوب من الشخص المخوّل. 6. أصدر تعليمات الموقع فقط بعد حفظ الأمر. 7. حدّث سجل التغييرات والحزمة الأسبوعية التالية.

الملاك الذين يديرون من الخارج يجب أن يمرّروا الاعتمادات عبر قائد ثنائي اللغة واحد — راجع HYMRO للسوريين في الخارج — حتى يصعّد الأقارب الزائرون الأفكار بدل إصدار تعليمات إنفاق.

قائمة تحقق عملية قبل بدء أي عمل إضافي

أكد رقم مراجعة نطاق العمل الساري. أكد أن مقدّم الطلب مخوّل بالإنفاق. أكد إن كان البند عيباً أو أمر تغيير أو تحسيناً بعد التسليم. أكد إرفاق الرسوم أو العينات. أكد ذكر التكلفة والوقت كتابة. أكد قواعد الاستثناء الطارئ فقط إذا وجب بدء عمل وقائي فوراً.

أكد أن الإشراف أوقف الحرف المتعارضة حتى يتضح الأمر. أكد أن المقاول التجاري (أو صاحب حزمة الحرفة) يقرّ بالتغيير. أكد أن معرّف أمر التغيير سيظهر في تقرير الصور التالي وبوابة الدفع. أكد أن تسليم المشروع سيشمل سجل التغييرات المغلقة مع ملاحظات كما نُفّذ.

إذا نقص أي بند أعلاه، توقّف. التقدم غير الرسمي ليس تقدماً يمكن تدقيقه عند التسليم.

نصائح مرتبطة بالموقع لبرامج سوريا

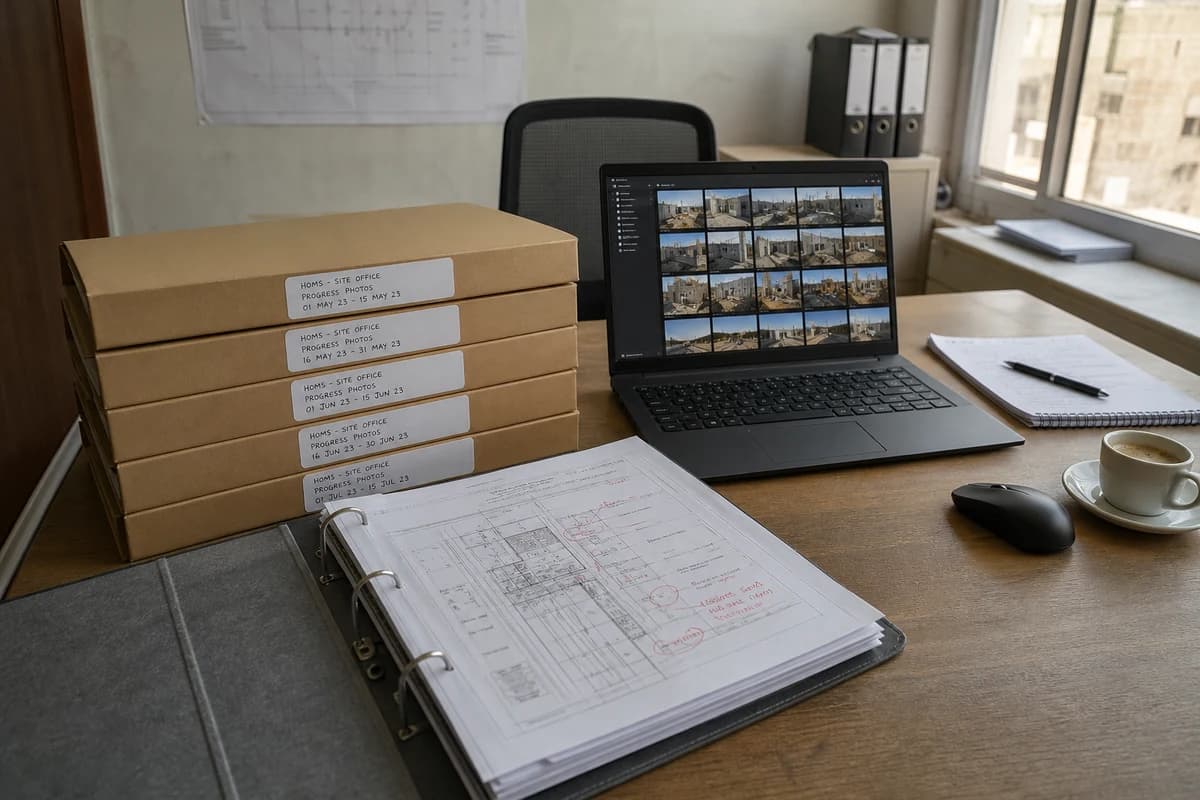

رسوم وحزمة صور محفوظة لاعتماد أوامر التغيير عن بُعد قبل تسليم المشروع في سوريا
احفظ كل أمر تغيير معتمد في حزمة التسليم — لا في سجل المحادثات فقط.

برامج سوريا غالباً تمزج شققاً مشغولة ومجمعات فلل ووحدات تجارية حيث الجيران والخدمات المشتركة ومحدودية الوصول تضاعف كلفة التغييرات المتأخرة. أمر تغيير يبدو صغيراً على الورق — نقل عمود حمام، توسيع فتحة، ترقية حجر — قد يتسلسل إلى العزل والتركيب الأولي للميكانيك وأوقات توريد التشطيب.

دمشق والمدن الأخرى تشترك في الحاجة نفسها للضبط: سجلات ثنائية اللغة عندما يكون الملاك في الخارج، وسلطة واضحة عندما يزور أفراد العائلة، ودليل مصور عند نقاط التوقف قبل الإغلاق. لا تنشئ صفحات مدن رفيعة لكل محافظة؛ اكتب حقائق الموقع في سجل التغييرات وملاحظات البرنامج.

المساكن المملوكة عن بُعد تستفيد من انضباط الأرشفة نفسه الظاهر في مشروع سكن عائلة المغتربين — حزم مراحل يستطيع المالك اعتمادها دون الوقوف في الموقع كل يوم.

أخطاء شائعة تكسر سجل التسليم

الاعتماد برمز أو رسالة صوتية بلا معرّف أمر تغيير. السماح للإشراف بـ«إنهائه فقط» بلا تكلفة. معاملة العيوب كترقيات مدفوعة. خلط تغييرات العينات في فواتير التقدم بلا بند منفصل. تحديث الرسوم شفهياً بينما يبقى السجل صامتاً. السماح لقريبين بإصدار تعليمات متعارضة.

فشل متكرر آخر: إعادة كتابة المشروع كله كـ«أوامر تغيير» لأن نطاق العمل الأصلي لم يكن قابلاً للقياس. أصلح الأساس أولاً؛ ضبط التغيير لا ينقذ موجزاً غامضاً.

أخيراً، إغلاق تسليم المشروع بلا سجل تغييرات يجبر الملاك على إعادة بناء الإنفاق من الذاكرة — تحديداً عندما تحتاج الضمانات والعيوب وتعليمات العناية إلى مسار نظيف.

توصية الخدمة وخطوة الاستفسار

إذا كان برنامجك قيد التنفيذ والتغييرات تصل أسرع من الورق، عيّن إدارة مشاريع البناء لامتلاك الأساس وسجل التغييرات وتعليمات الموقع وأرشفة التسليم — منفصلة عن تنفيذ الحرف اليومي حيث يتطلب الهيكل التجاري ذلك.

أرسل مراجعة النطاق الحالية والتعليمات المفتوحة في المحادثات وأحدث صور الموقع عبر التواصل مع HYMRO أو واتساب. اطلب تحديداً إعداد ضبط أوامر التغيير: المخوّلون بالتوقيع، وقالب السجل، وبوابة نقطة التوقف التالية قبل أي عمل إضافي.

أسئلة شائعة

متى يكون العمل الإضافي في الموقع أمر تغيير ومتى يكون عيباً؟

العيب يفشل نطاق العمل المتفق عليه أو معيار الجودة المذكور — ويجب تصحيحه تحت الالتزام الأصلي. أمر التغيير يعدّل أو يضيف أو يحذف عملاً لم يطلبه الأساس، عادة بطلب المالك أو باكتشاف موقع يفرض إعادة تصميم. السعر والوقت ينتميان لأوامر التغيير؛ ولا ينبغي إعادة تسمية العيوب كترقيات مدفوعة دون اتفاق مكتوب.

من يستطيع توقيع أمر تغيير بناء في سوريا إذا كان المالك في الخارج؟

فقط الشخص المسمّى في مصفوفة صلاحيات المشروع — عادة المالك أو صاحب وكالة بحدود إنفاق. يمكن للإشراف والأقارب الزائرين اقتراح تغييرات؛ ولا ينبغي أن يعتمدوا أوامر تغيير تجارية ما لم يمنح المالك تلك الصلاحية كتابة. تمرّر HYMRO اعتمادات المغتربين عبر قائد ثنائي اللغة واحد مع دليل مصور قبل بدء العمل.

هل يمكن للإشراف الميداني المتابعة بناءً على تغيير واتساب شفهي؟

لا للنطاق التجاري. يجوز للإشراف إيقاف العمل غير الآمن أو حماية المبنى تحت قاعدة طوارئ متفق عليها، ثم حفظ أمر مكتوب في اليوم نفسه. الإضافات الروتينية — التشطيبات والفتحات وإعادة توجيه الميكانيك — تنتظر أمر تغيير موقّعاً حتى تستطيع إدارة المشاريع تحديث التكلفة والبرنامج وسجل التسليم.

كيف تظهر أوامر التغيير في تسليم المشروع؟

كل أمر تغيير معتمد يجب أن يجلس في سجل مغلق بمعرّفات وتواريخ وآثار تكلفة ووقت ورسوم أو صور مرتبطة. ثم يشمل تسليم المشروع ذلك السجل إلى جانب إغلاق العيوب وملاحظات كما نُفّذ والضمانات حتى يطابق المبنى المنتهي ما اعتُمد فعلاً — لا عرض المناقصة الأصلي فقط.

تخطط لمشروع؟

شاركونا موجزكم وسنوضح النطاق والمراحل والخطوات التالية لعقاركم في سوريا.
